Programada
Preventiva
Rotina programada, feita com a usina funcionando bem: limpeza, inspeção e teste. Evita que um problema pequeno vire geração perdida.
Energia solar · Operação e manutenção
A usina solar perde geração com sujeira, conexão frouxa, ponto quente e inversor no fim da vida. Mantemos a usina, testamos antes de ligar e revisamos a que gera menos.

+7MWp
em usinas solares de indústria, hospital, shopping e estádio
+10anos
de engenharia em energia, desde 2015
Três frentes
A preventiva segura o desempenho, a preditiva antecipa a falha e a corretiva resolve a que aconteceu.
Programada
Rotina programada, feita com a usina funcionando bem: limpeza, inspeção e teste. Evita que um problema pequeno vire geração perdida.
Sob alarme
Entra quando algo já falhou: inversor em erro, módulo danificado, trecho da usina parado. Ela devolve a usina ao desempenho esperado.
Pelos dados
Usa a termografia e os dados de geração para achar o ponto que vai falhar antes de falhar. Um conector quente hoje é um defeito que se corrige na próxima visita.

O plano
O plano cobre a usina inteira. A frequência de cada frente sai do tipo de instalação e da leitura da geração.
| Frente | O que a empresa recebe | Tipo |
|---|---|---|
| Módulos | Módulos limpos sem dano ao vidro e cada defeito registrado | Preventiva |
| Instalação elétrica | Defeito achado antes de virar perda de geração ou risco | Preventiva e preditiva |
| Termografia | Ponto quente localizado e corrigido antes da falha | Preditiva |
| Inversores e quadros | Equipamento revisado, histórico de falhas lido e proteção em dia | Preventiva e corretiva |
| Estrutura e área | Fixação, corrosão e cobertura conferidas e, no solo, vegetação, drenagem e cerca em ordem | Preventiva |
| Relatório | O que foi visto, o que foi corrigido e a geração comparada com a esperada | Toda visita |

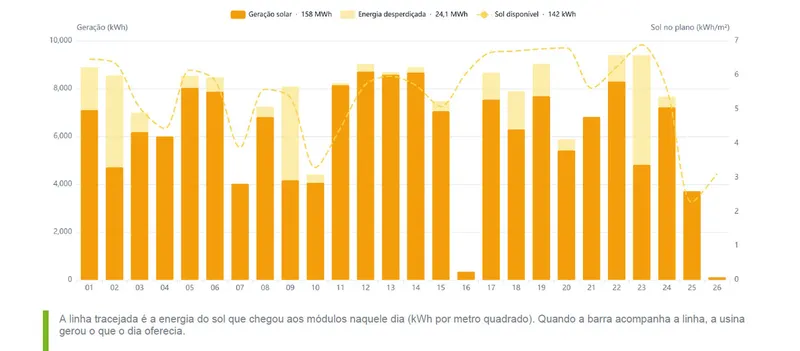

O plano parte do dado de geração: o alarme diz onde olhar, e a visita confirma e corrige. O acompanhamento diário, o alerta de falha e o relatório do mês estão em monitoramento de usina solar. A inspeção térmica tem página própria em termografia elétrica.
Frequência e custo
Não existe um intervalo que sirva a toda usina, e não prometemos um. A frequência sai de quatro fatores.
Não fixamos um valor por kWp ou por visita, porque o mesmo plano muda de preço com o que a usina tem. O orçamento sai de uma visita ou da leitura dos dados da usina, e cinco pontos puxam o preço.
A usina de solo, por exemplo, carrega o controle de vegetação e a drenagem, como mostra a página de usina solar de solo. Quem ainda vai instalar encontra o projeto em energia solar para empresas.
Antes de ligar
O comissionamento é a prova de que a usina foi construída como o projeto mandou. O resultado vira a referência de toda manutenção que vem depois.
Antes de energizar
O que foi instalado é conferido contra o projeto e a documentação da obra, e o defeito de montagem é corrigido antes de chegar à operação.
Na partida
Os ensaios elétricos e de proteção confirmam que a usina opera com segurança, e a geração medida é comparada com a esperada.
Na entrega
A empresa recebe o relatório do comissionamento, que passa a ser a referência de desempenho para a garantia e para toda manutenção.
Usina sem comissionamento registrado não tem ponto de comparação: ninguém sabe se a geração baixa é defeito de origem ou desgaste. O projeto e o laudo da instalação elétrica estão na página de engenharia elétrica.
Usina que gera menos
Usina antiga ou que gera abaixo do esperado nem sempre pede usina nova. O diagnóstico acha a causa, e o retrofit troca ou refaz só o que ela exige.
| Sintoma | Causa provável | O que o retrofit entrega |
|---|---|---|
| Gera menos que o esperado desde sempre | Erro de projeto ou de montagem | A usina refeita onde está o erro, sem trocar o que funciona |
| Perda em horas fixas do dia | Sombra nova sobre parte da usina | Os módulos sombreados levados para área livre |
| Inversor antigo, em erro ou sem reposição | Fim de vida do equipamento ou garantia vencida | Inversor novo, com a usina reconfigurada e a conexão regularizada |
| Risco elétrico apontado na inspeção | Proteção ausente ou inadequada | Proteção corrigida e a instalação adequada à norma |
| Usina sem dados de geração | Comunicação perdida com o monitoramento | A usina de volta ao monitoramento, com alerta de falha |
O retrofit começa pelo diagnóstico no local, que acha a causa da perda antes de qualquer troca. Quando o inversor novo muda a potência da usina, a distribuidora precisa aprovar de novo, e cuidamos dessa aprovação junto com o projeto. O ganho de geração depende do defeito achado, por isso nenhum número é prometido antes do levantamento.
Limpeza e inspeção da usina inteira, do módulo ao inversor, termografia, correção do que estiver fora e o relatório de cada visita. A parte preventiva é programada, e a corretiva entra quando o monitoramento ou a inspeção acham uma falha. O plano de cada usina define a frequência de cada item.
Depende da poeira do entorno, da região e do regime de chuva, do tipo de instalação e do que o monitoramento mostra. Usina perto de estrada de terra, lavoura ou fuligem industrial suja mais rápido que a de área limpa. Por isso montamos o plano pela usina e não fixamos um intervalo único.
O preço varia com o tamanho da usina, o tipo de instalação, a distância até a nossa equipe, a rotina contratada e o estado em que a usina é recebida. Por isso não fixamos um valor por kWp ou por visita. O orçamento sai de uma visita ou da leitura dos dados de geração.
É a verificação feita antes de ligar a usina, para provar que ela foi construída como o projeto mandou e que gera o esperado. A empresa recebe o relatório com o resultado, que fica como referência de desempenho para a garantia e para toda manutenção depois.
Quando a usina gera menos do que o esperado por uma causa que se corrige: erro de projeto ou de montagem, sombra nova, inversor no fim da vida ou sem reposição. O diagnóstico no local acha a causa, e o retrofit troca ou refaz só o que ela exige. O ganho de geração depende do defeito, e nenhum número é prometido antes do levantamento.
A preventiva é a rotina programada que mantém o desempenho. A corretiva repara uma falha que já aconteceu. A preditiva usa a termografia e os dados de geração para achar o ponto que vai falhar antes que falhe. O plano de uma usina de empresa costuma combinar as três.
Informe o tamanho da usina, o fabricante do inversor e o ano da instalação. Nossa engenharia indica o plano e, se a usina gera menos, o que revisar.
